江苏开放大学工程造价案例分析060068形考作业二

温馨提示! 升级 VIP 1 免费下载,你当前 未登录
温馨提示! 你需要支付 ¥8.00 元后才可以下载

文档介绍

注意:因为学习平台题目是随机,选择题选项也是随机,一定注意答案对应的选项,同学们在本页按“Ctrl+F”快捷搜索题目中“关键字”就可以快速定位题目!!!

同专业其他作业点击右侧标签查看

试题列表
单选题
题型:单选题客观题分值2分难度:一般得分:2
1板上部贯通纵筋在支座宽-保护层满足抗震锚固长度时,其在支座处锚固形式为弯锚。
A对
B错
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
2关于项目决策与工程造价的关系,下列说法正确的是( )。
A项目不同决策阶段的投资估算精度要求是一致的
B工程造价的金额影响项目决策的结果
C项目决策的正确性不影响设备选型
D项目决策的内容与工程造价无关
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
3施工图预算的三级预算编制形式由( )组成。
A静态投资、动态投资、流动资金
B单项工程综合预算、建设期利息、建设项目总预算
C单位工程预算、单项工程综合预算、建设项目总预算
D建筑安装工程费、设备购置费、工程建设其他费
正确答案:C
题型:单选题客观题分值2分难度:一般得分:2
4EPC总承包模式中承包人应承担的工作( )。
A项目决策、采购、施工
B设计、采购、施工、试运行
C可行性研究、采购、施工
D项目决策、设计、施工
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
5根据现行《标准设计施工总承包招标文件》,关于“合同价格”和“签约价格”下列说法正确的是( )。
A签约合同价一般高于中标价
B合同价格是指签约合同价
C签约合同价中包括了专业工程暂估价
D合同价格不包括按合同约定进行的变更价款
正确答案:C
题型:单选题客观题分值2分难度:一般得分:2
6悬挑板的代号是“XB”。
A对
B错
正确答案:A
题型:单选题客观题分值2分难度:一般得分:2
7采用概算定额法编制设计概算的主要工作步骤有:①套用各子目的综合单价;②搜集基础资料;③计算措施项目费;④编写概算编制说明;⑤汇总单位工程造价;⑥计算工程量。上述工作步骤正确的排序是( )。
A④⑥②①⑤③
B②⑥④①③⑤
C④②⑥①⑤③
D②⑥①③⑤④
正确答案:D
题型:单选题客观题分值2分难度:一般得分:2
8对于单层大跨度工业厂房设计,较经济合理的结构类型是( )。
A钢结构
B钢筋混凝土结构
C木结构
D砌体结构
正确答案:A
题型:单选题客观题分值2分难度:一般得分:2
9关于投资估算中建设投资估算的构成,下列说法正确的是( )。
A由工程费用、预备费和建设期利息估算构成
B由工程费用、工程建设其他费用和预备费估算构成
C由工程费用和建设期利息估算构成
D由建筑安装工程费用、工程建设其他费用和预备费估算构成
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
10关于建设工程工程量清单的编制,下列说法正确的是( )。
A税金、规费是政府规定的,在清单编制中可不列项
B专业工程暂估价中包括企业管理费和利润
C招标文件必须由专业咨询机构编制,由招标人发布
D材料的品牌档次应在设计文件中体现,在工程量清单编制说明中不再说明
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
11确定建设项目建设规模需考虑的首要因素是( )。
A建设地点
B产品需求市场
C建造方案
D生产成本
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
12关于建设工程施工招标文件,下列说法正确的是( )。
A由招标人编制的招标文件只对投标人具有约束力
B工程量清单不是招标文件的组成部分
C招标项目的技术要求可以不在招标文件中描述
D招标人可以对已发出的招标文件进行必要的修改
正确答案:D
题型:单选题客观题分值2分难度:一般得分:2
13若板上部贯通纵筋在支座处锚固形式为弯锚,其弯锚长度为梁宽-保护层+12d。
A错
B对
正确答案:A
题型:单选题客观题分值2分难度:中等得分:2
14板钢筋标注分为集中标注和原位标注,集中标注的主要内容是板的贯通筋,原位标注主要是针对板的非贯通筋。
A错
B对
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
15关于施工图预算编制时工程建设其他费的计费原则,下列说法正确的是( )。
A无论工程建设其他费是否发生,均按原批复概算的计费标准计列
B若工程建设其他费已发生,则发生部分按本阶段的计费标准计列
C若工程建设其他费已发生,则发生部分按合理发生金额计列
D无论工程建设其他费是否发生,均按原批复概算的计费标准计列
正确答案:C
题型:单选题客观题分值2分难度:一般得分:2
16某地新建单身宿舍一座,当地同期类似工程概算指标为900元/m2,该工程基础为混凝土结构,而概算指标对应的基础为毛石混凝土结构,已知该工程与概算指标每100m2,建面中分摊的基础工程量均为15m2 ,同期毛石混凝土基础综合单价为580/m3,混疑土基础综合单价为640元/m3 ,则经结构差异修正后的概算指标为( )元/m2。
A891
B993
C909
D906
正确答案:C
题型:单选题客观题分值2分难度:一般得分:2
17板中间支座负筋单根长度计算公式为支座宽+负筋伸入两侧板内净长+弯折长度*2。
A对
B错
正确答案:A
题型:单选题客观题分值2分难度:一般得分:2
18对于综合评估法中的评标基准价的确定,下列说法正确的是( )。
A按所有有效投标人中的最低投标价确定
B按项目特点、行业管理规定自行确定
C按所有有效投标人的平均投标价确定
D按所有有效投标人的平均投标价乘以事先约定的浮动系数确定
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
19关于单位工程概算的费用组成,下列表述中正确的是( )。
A由直接费、企业管理费、利润、规费、税金、设备及工器具购置费、工程建设其他费组成
B由直接费、企业管理费、利润、规费、税金、设备及工器具购置费组成
C由直接费、企业管理费、利润、规费组成
D由直接费、企业管理费、利润、规费、税金组成
正确答案:B
题型:单选题客观题分值2分难度:一般得分:2
20悬挑板板厚注写为h=120/80,表示该板的板根厚度为120mm,板前端厚度为80mm。
A错
B对
正确答案:B
简答题
题型:简答题主观题分值20分难度:困难得分:20
1某地新建单身宿舍一座,当地同期类似工程概算指标为900元/m2,该工程基础为混凝土结构,而概算指标对应的基础为毛石混凝土结构,已知该工程与概算指标每100m2,建面中分摊的基础工程量均为15m2 ,同期毛石混凝土基础综合单价为580/m3,混疑土基础综合单价为640元/m3 ,计算经结构差异修正后的概算指标。
正确答案:(购买后获取答案)
综合题
题型:综合题客观题分值40分难度:较难得分:40
1

某国有资金投资项目,业主依据《标准施工招标文件》通过招标确定了施工总承包单位,双方签订了施工总承包合同。合同约定,管理费按人材机费之和的10%计取,利润按人材机费和管理费之和的6%计取,规费和增值税按人材机费、管理费和利润之和的13%计取,人工费单价为150元/工日,施工机械台班单价为1500元/台班,新增分部分项工程的措施费按该分部分项工程费的30%计取(除特殊说明外,各费用计算均按不含增值税价格考虑)。合同工期220天,工期提前(延误)的奖励(惩罚)金额为1万元/日。合同签订后,总承包单位编制并经批准的进度计划如下图所示。

施工过程中发生了如下事件:
事件1:为改善项目使用功能,业主进行了设计变更,该变更增加了一项Z工作,根据施工工艺要求,Z工作为A工作的紧后工作、G工作的紧前工作,已知Z工作持续时间为50天,使用人工600工日,施工机械50台班,材料费16万元。
事件2:E工作为隐蔽工程。E工作施工前,总承包单位认为工期紧张,监理工程师到场验收会延误时间,即自行进行了隐蔽,监理工程师得知后,要求总承包单位对已经覆盖的隐蔽工程剥露重新验收。经检查验收该隐蔽工程合格。总承包单位以该工程检査验收合格为由,提出剥露与修复隐蔽工程的人工费、材料费合计15万元和延长工期5天的索赔。

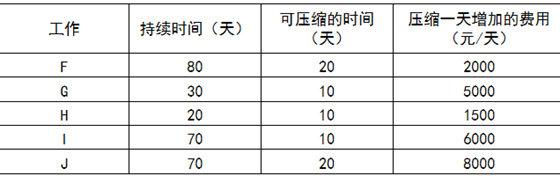

事件3:为获取提前竣工奖励,总承包单位确定了五项可压缩工作持续时间的工作F、G、H、I、J,并测算了相应增加的费用,如下表所示。

已知施工总承包合同中的某分包专业工程暂估价1000万元,具有技术复杂、专业性强的工程特点,由总承包单位负责招标。招标过程中发生如下事件:
①鉴于采用随机抽取方式确定的评标专家难以保证胜任该分包专业工程评标工作,总承包单位便直接确定了评标专家。
②对投标人进行资格审查时,评标委员会认为,招标文件中规定投标人必须提供的合同复印件作为施工业绩认定的证明材料,尚不足以反映工程合同履行的实际情况,还应提供工程竣工验收单。所以对投标文件中,提供了施工业绩的合同复印件和工程竣工验收单的投标人通过资格审查,对施工业绩仅提供了合同复印件的投标人做出不予通过资格审查的处理决定。
③评标结束后,总承包单位征得业主同意,拟向排第一序位的中标候选人发出中标通知书前,了解到该中标候选人的经营状况恶化,且被列入了失信被执行人。
解答以下问题:
题型:单选题客观题分值2分
1
增加的Z工作人工费(    )元。
A
90000
B
85000
C
80000
D
75000
正确答案:A
题型:判断题客观题分值2分
2
增加的Z工作材料费为16万元。
A正确
B错误
正确答案:A
题型:单选题客观题分值2分
3
增加的Z工作机械费(    )元。
A
65000
B
70000
C
75000
D
80000
正确答案:C
题型:单选题客观题分值2分
4
增加的Z工作人材机费用总和(    )元。
A
320000
B
325000
C
328000
D
329000
正确答案:B
题型:单选题客观题分值2分
5
增加的Z工作管理费(    )元。
A
32800
B
32700
C
32600
D
32500
正确答案:D
题型:单选题客观题分值2分
6
增加的Z工作分部分项工程费(    )元。
A
348950
B
358950
C
368950
D
378950
正确答案:D
题型:单选题客观题分值2分
7
增加的Z工作工程款是(    )元。
A
556688.55
B
556677.55
C
553377.55
D
456677.55
正确答案:B
题型:判断题客观题分值2分
8
事件2中总承包单位的费用和工期索赔不成立。
A正确
B错误
正确答案:A
题型:判断题客观题分值2分
9
本进度计划的表现形式为双代号网络图。

A正确
B错误
正确答案:A
题型:单选题客观题分值2分
10

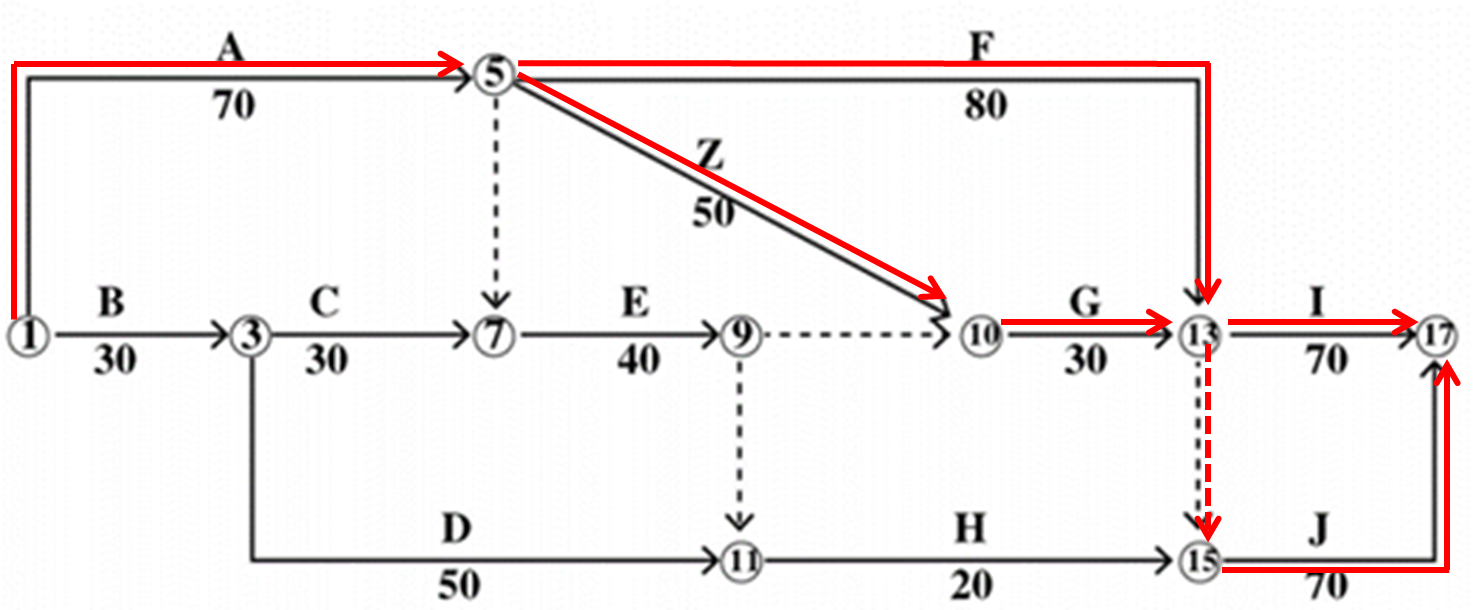

通过计算,确定关键线路,如下图所示,其中(    )为关键工作。

A
A
B
B
C
C
D
D
正确答案:A
题型:判断题客观题分值2分
11
通过计算,确定关键线路,如下图所示,其中F为关键工作。

A正确
B错误
正确答案:A
题型:判断题客观题分值2分
12
通过计算,确定关键线路,如下图所示,其中H为关键工作。

A正确
B错误
正确答案:B
题型:单选题客观题分值2分
13
若同时压缩F和G两项工作各10天,压缩工期产生的费用(     )元。
A
30000
B
20000
C
50000
D
70000
正确答案:D
题型:单选题客观题分值2分
14
若同时压缩I和J两项工作各10天,压缩工期产生的费用(     )元。
A
120000
B
140000
C
8000
D
6000
正确答案:B
题型:判断题客观题分值2分
15
工期提前10天,奖励金额8万元。
A正确
B错误
正确答案:B
题型:判断题客观题分值2分
16
某分包专业工程招标过程中,总承包单位直接确定评标专家的做法错误。
A正确
B错误
正确答案:B
题型:判断题客观题分值2分
17
评标委员会对投标人施工业绩认定的做法正确。
A正确
B错误
正确答案:B
题型:判断题客观题分值2分
18
针对分包专业工程招标过程中的事件③,总承包单位可以重新招标。
A正确
B错误
正确答案:A
题型:判断题客观题分值2分
19
针对分包专业工程招标过程中的事件③,总承包单位不可以选择中标候选人名单排名第二的中标候选人为中标人。
A正确
B错误
正确答案:B
题型:单选题客观题分值2分
20
除专用合同条款另有约定外,工程隐蔽部位经承包人自检确认具备覆盖条件的,承包人应在共同检查前(    )小时书面通知监理人检查,通知中应载明隐蔽检查的内容、时间和地点,并应附有自检记录和必要的检查资料。
A
7
B
14
C
21
D
48
正确答案:D
